临汾市绿色能源输配项目全线从洪洞县恒富北至临汾市尧都区中心城区站,,,,包括97千米能源输配管网和5座绿色能源输配站尊龙凯时,,,,其中山西建投一建集团认真27.8千米供热管道装置和1座能源站的尊龙凯时实验。。。。。项目建成后,,,,将为临汾市“一城三区”(洪洞县城、临汾城区、襄汾县城)提供绿色能源,,,,预计年供热量达2206万吉焦,,,,每年可镌汰二氧化碳排放508.51万吨、粉尘排放量131.6万吨,,,,对改善区域情形质量、推动都会绿色转型具有主要意义。。。。。

精准勘探科学妄想 筑牢地下工程清静基础

针对项目地下情形重大的难题,,,,项目团队在开工前开展周全摸排,,,,通过接纳三维激光扫描和地质雷达探测等手艺,,,,精准定位地下电缆、燃气、供水等种种管线124处,,,,绘制出了详实的地下管网漫衍图。。。。。针对发明的6处要害顶管节点和22处超危工程段,,,,团队组织专家举行多轮论证,,,,为每个施工段量身定制专项计划,,,,确保全线施工“零返工”和“零事故”。。。。。

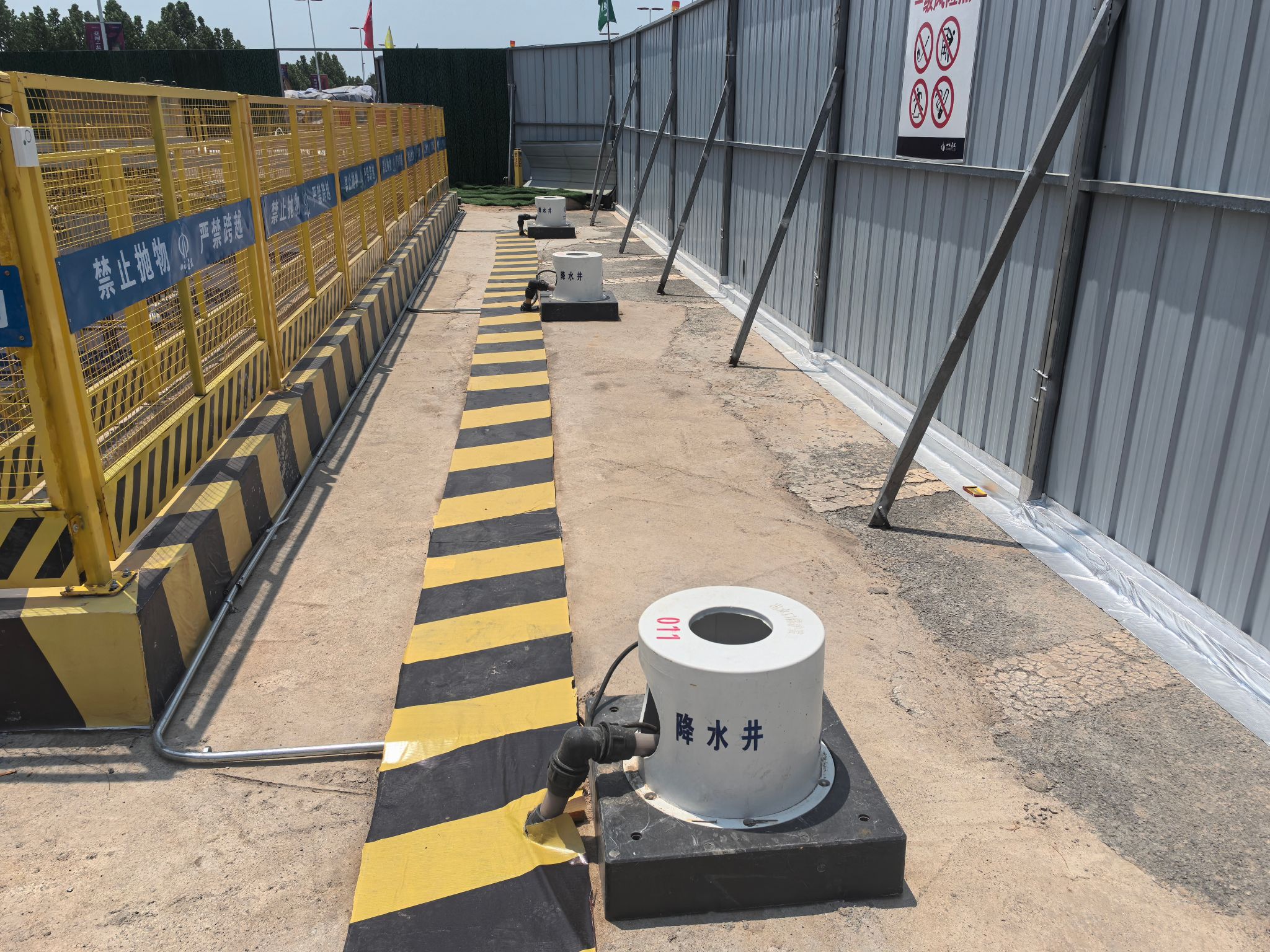

面临跨汾河及屯里桥顶管地下水位高、地质不稳固的难题,,,,团队接纳降水井降低水位,,,,配合高压旋喷桩加固土体等工艺,,,,有用提升了施工区域的稳固性。。。。。同时,,,,进一步优化事情井支护结构,,,,建设实时监测预警机制,,,,动态跟踪地下情形转变,,,,并配备专业应急抢险实力,,,,形成多重手艺包管系统,,,,确保了高水位重大地质条件下的施工清静。。。。。

聚焦难点精准调理 攻克跨铁顶管施工难关

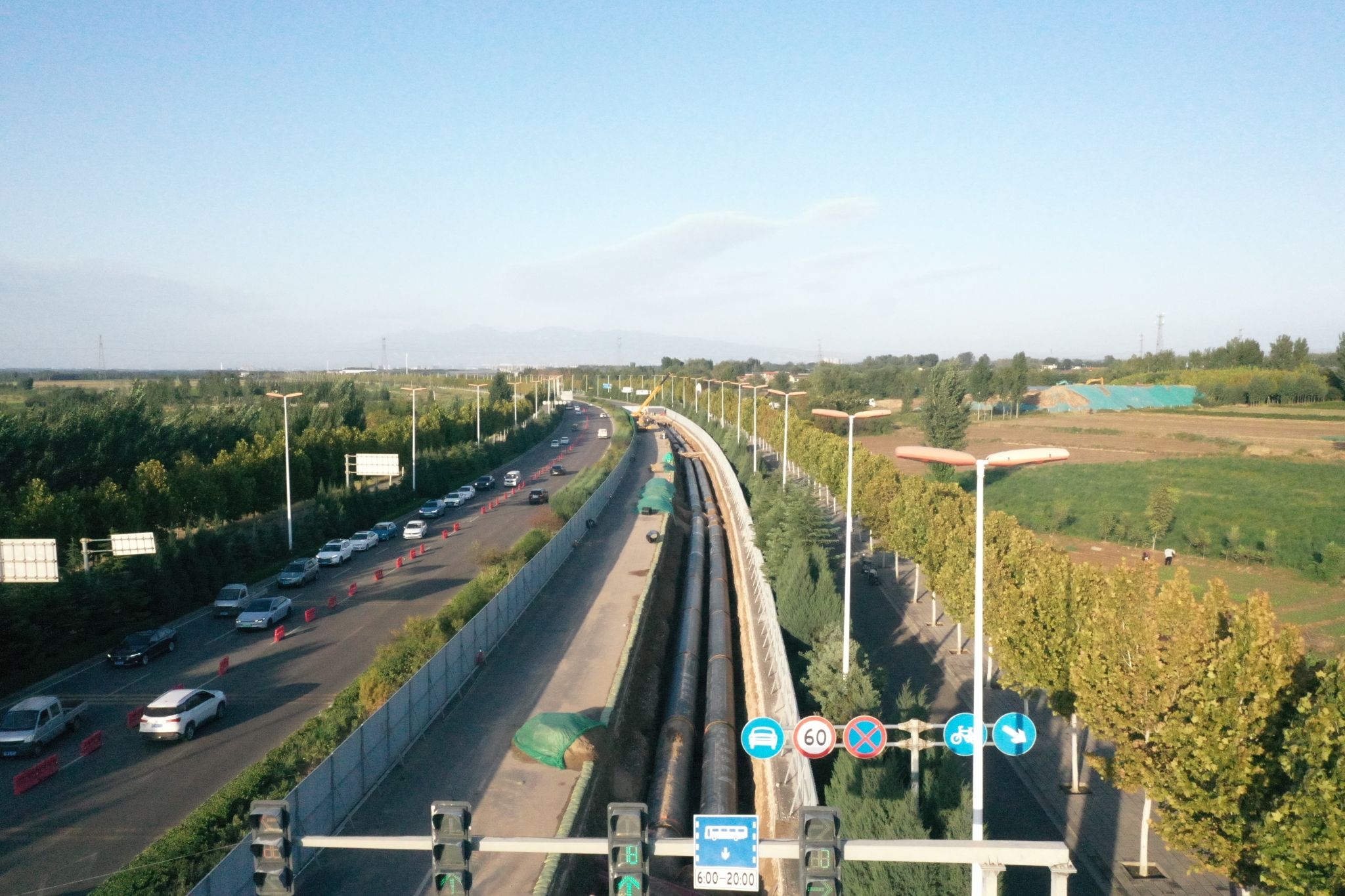

在跨铁路顶管施工中,,,,面临涉铁审批周期长的现真相形,,,,团队建设铁路协调专班,,,,由项目司理牵头,,,,配备专职职员与铁路局对口部分建设相同机制,,,,通过提前3个月启动预审程序、同步准备手艺计划与审批质料、要害节点驻场跟进等方法,,,,将通例需要3个月的涉铁审批流程压缩至45天完成,,,,为后续施工争取了名贵时间。。。。。

针对路基沉降控制要求高、长距离顶进精度难包管的挑战,,,,施工前团队沿铁路路基科学布设监测点,,,,形成完整麋集的监测网络。。。。。监测数据通过专业装备实时收罗并传输至指挥中心,,,,当发明沉降凌驾预警阈值时,,,,连忙启动预警机制,,,,暂停施工并接纳调解步伐。。。。。施工历程中一连跟踪监测数据,,,,动态优化施工工艺,,,,确保铁路路基始终处于清静状态。。。。。同时引入高精度丈量装备和自动导向系统,,,,实时监测顶管位置和偏向,,,,动态调解顶进参数,,,,确保2528米深顶管精准推进,,,,为列车运行提供可靠包管。。。。。

立异手艺优化系统 提升项目综合尊龙凯时效益

在热力管道施工中,,,,针对应力过大易爆发刚性管道事故这一行业共性难题,,,,项目团队立异应用预制直埋保温球墨铸铁管装置手艺。。。。。该手艺通过柔性毗连实现管道依赖自身伸缩调理消除应力,,,,乐成将施工效率提升20%、人工本钱降低35%,,,,累计降本增效近36万元。。。。; ;;;;诟檬忠招纬傻摹冻な涔┤裙芡罂诰冻胁迩蚰茏爸檬┕ぁ饭し,,,,兼具操作轻盈、清静可靠、经济环保等综合优势,,,,为同类工程提供了可复制的手艺计划。。。。。

尊龙凯时人生就是搏·(中国区)官方网站

项目立异应用智慧供热系统,,,,通过漫衍式光纤测温手艺实现管网运行状态的实时在线监测。。。。。系统接纳主用光纤与运营商备用光纤的双通道通讯架构,,,,通过测温综合软件平台将监测数据实时传输至能源站控制系统,,,,凭证阈值自界说设置的参数,,,,实现温度超限报警、走漏检测及温变速率预警功效。。。。。当检测到异常工况时,,,,系统可自动触发报警机制,,,,同时为每根管道建设完整的电子档案,,,,实现对供热系统特征的精准识别和运行工况的优化剖析。。。。。通过智能匹配室外温度转变,,,,系统能自动调理热源和换热站的运行参数,,,,真正实现按需供能。。。。。现在,,,,该智慧供热系统已形成标准化施工工法并完成上报,,,,为长输供热管网的清静、稳固、高效运行提供了可靠的手艺包管。。。。。

科学组织细腻治理 确保项目按期优质推进

针对工程线路长、工期紧的特点,,,,项目团队接纳分段平行施工模式,,,,将全程划分为两个自力标段同步推进。。。。。通过建设专项事情组,,,,体例可视化敷设蹊径图,,,,系统优化工序衔接和资源调配,,,,投入3个管道施工班组、4个土建作业班组、3个机械作业班组,,,,配备10余台大型机械装备和20余台专用运输车辆,,,,构建起高效运转的施工网络。。。。。

项目建设了完善的施工治理系统,,,,通过制订详细施工妄想,,,,明确各阶段使命和时间节点,,,,科学设置人力、物资等资源。。。。。在质量治理方面,,,,严酷执行质量磨练制度,,,,对每道工序举行严酷把关; ;;;;清静治理方面,,,,通过增强教育培训、完善防护设施等步伐,,,,周全提升现场清静水平。。。。。同时实验向导带班机制,,,,各级治理职员常态化深入一线指导,,,,全体员工战胜严寒酷暑等倒运条件,,,,通详尽化工序、体例专项计划、逐日复盘问题等步伐,,,,全力推进工程尊龙凯时。。。。。

项目团队仅用90天完成了恒富北至汾河东、屯里桥至天井村共计8.3公里的管道尊龙凯时使命。。。。。现在,,,,累计完成管网铺设18.3公里,,,,总体进度达66%。。。。。项目团队将一连优化施工组织,,,,严把质量清静关口,,,,加速推进剩余顶管节点和管网敷设事情,,,,确保项目优质履约,,,,打造绿色能源输配精品工程。。。。。
