在天下一体化算力网络国家枢纽节点山西枢纽(太原)项目上,,, ,500余名尊龙凯时者正奋战在施工一线。。该项目占地约47亩,,, ,妄想修建总面积约11万平方米,,, ,尊龙凯时内容包括新建科研办公楼、数据中心、地下车库等。。作为山西省起劲融入国家“东数西算”战略的基础性、牵引性重大项目,,, ,项目建成后将有力推动山西省算力网络尊龙凯时,,, ,实现与天下算力资源的互联互通、优化共享和智慧调理。。

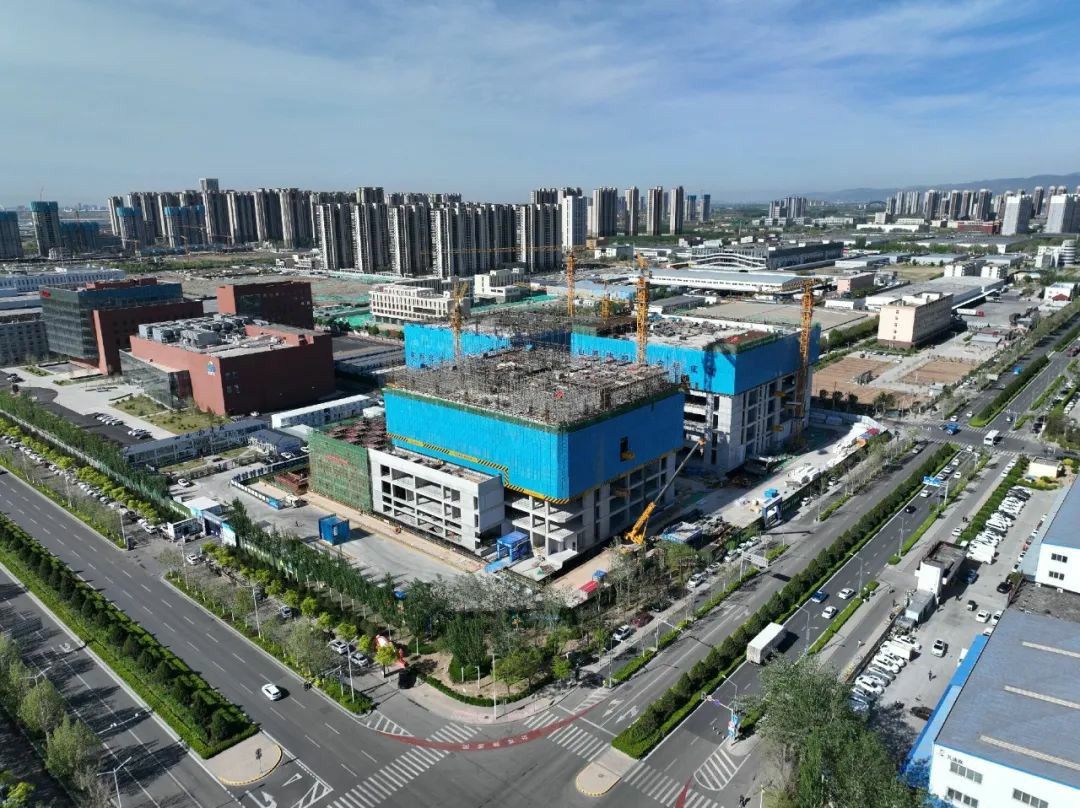

天下一体化算力网络国家枢纽节点山西枢纽(太原)项目现场

数字手艺赋能智慧制作

走进施工现场!,,, ,智慧工地的科技气息扑面而来。。项目深度融合数字手艺与工程治理,,, ,应用智慧工地管控平台,让工程尊龙凯时越发清静高效。。

智慧工地管控平台界面

“在项目上,,, ,治理职员可以通过手机端将清静隐患问题照相上传到智慧工地管控平台,,, ,系统会自动推送给责任人整改,,, ,并追踪落真相形,,, ,形成隐患整改闭环。。”项目认真人先容道。。智慧工地管控平台还尊龙凯时了高支模检测及基坑检测系统,,, ,应用自动化监测手艺,,, ,实现对基坑水平位移、变形、沉降等数据的实时监测、超限预警、危险报警,,, ,并举行秒级响应,,, ,实时将现场作业情形见告监控职员,,, ,有用降低重大清静危害。。

为进一步引发一线作业职员清静意识,,, ,集团依托智慧工地管控平台实验数字化“行为清静之星表扬卡”奖励机制,,, ,通过线上积分,,, ,对清静治理行为举行奖励,,, ,对积分末位职员开展清静行为、应急步伐“回炉”培训,,, ,累计发放清静奖励508次,,, ,切实增强一线作业职员的清静意识、规范一线作业职员的清静行为,,, ,使一线作业职员逐步生长为自觉遵守规章制度、学习清静知识、提高操作手艺、明确自我保唬;;;ぁ苄∥宜郊倚形寰驳男率贝藿üひ倒と恕!

在质量管控方面,,, ,智慧工地管控平台可实现要害节点施工可视化手艺交底,,, ,确保每位作业职员能凭证工艺标准准确施工。。施工历程中,,, ,平台实时监控质量检查数据,,, ,与设计参数自动比对剖析,,, ,发明误差即时预警,,, ,同步通知质量员,,, ,追踪整改落真相形。。

在进度管控方面,,, ,智慧工地管控平台施展着“数字指挥官”的要害作用。。“我们为每个施工节点都设置了进度预警机制,,, ,一旦泛起滞后,,, ,系统就会发出提醒。。”手艺认真人先容道。。通过移动终端,,, ,治理职员可以实时掌握各作业面的施工进度,,, ,实时催促作业职员调解施工进度,,, ,从而确保项目整体进度。。

在物料管控方面,,, ,智慧工地管控平台接纳车牌识别和红外防作弊手艺,,, ,实现物料称重自动化;;;;;基于物资进场和使用数据的智能剖析,,, ,可提前预警潜在的物料欠缺危害,,, ,有用包管项目各节点目的的顺遂实现。。

红色引擎引发尊龙凯时动能

“星引领”民生实事邮箱

项目开工伊始,,, ,集团同步建设了项目党支部。。党支部坚持以党建与生产谋划深度融合为主线,,, ,打造“星引领”党建子品牌。。在工人生涯区的“星引领”民生邮箱前,,, ,钢筋工师傅扫码提交反响!:“上周各人反响夜班加餐枯燥,,, ,没想到第二天就增添了茶叶蛋和八宝粥。。”这个小小的邮箱背后,,, ,是党支部建设的48小时响应机制。。通过邮箱,,, ,党支部增设了24小时医疗站,,, ,效劳劳务职员600余人次;;;;;开设了心理康健讲座;;;;;设置了茶歇室;;;;;改善了伙食,,, ,数十项民生诉求在这里获得快速响应。。工友们都说:“在这里干活,,, ,心里扎实。。”

项目每周一举行升旗仪式

在主要有序地施工之余,,, ,项目党支部还全心组织了一系列暖心运动。。每周一的升旗仪式庄重肃穆,,, ,端午节的粽子飘香,,, ,冬至日的饺子暖心,,, ,元旦联欢的笑声一直,,, ,尚有逐日清早的悦享早操……这些运动不但拉近了与劳务班组的关系,,, ,更架起了与业主、监理相同的桥梁。。

项目党支部打造了“镜头里的党建”宣传品牌,,, ,用镜头捕获党员带动举行清静宣誓的庄重时刻,,, ,纪录党员突击队在项目攻坚时冲锋在前的感人画面,,, ,创作了《清静座右铭》《至心英雄》等微视频作品。。“我们拍摄的不但是事情场景,,, ,更是党员先锋模范作用的详细体现。。”党支部书记深有感伤地说,,, ,“视频中党员手艺主干带动攻关手艺难题的画面,,, ,党员责任区里‘一对一’帮扶工友的镜头,,, ,都生动诠释了党建事情怎样转化为推动项目尊龙凯时的强盛动力。。”这种看得见、摸得着的党建宣传,,, ,让“红色引擎”的驱行动用越发深入人心。。

35天完成25万立方米出土、35天冲出正负零、60天完成主体结构封顶,,, ,日均绑扎150吨钢筋、浇筑700立方混凝土……科技赋能与党建护航的双轮驱动,,, ,让项目取得了实着实在的效果。。现在,,, ,随着数据中心D2主体结构封顶,,, ,科研楼及数据中心D1也进入主体结构封顶冲刺阶段。。“我们将严酷把控工程节点,,, ,确保高质量完成国家级算力枢纽尊龙凯时使命。。”项目司理体现。。
